ХІД РЕАЛІЗАЦІЇ ПРОЄКТУ «НОВОЇ ШКОЛИ» В ГОРІ

09.09.2026

Середа — отже, знову разом із батьками учнів Гірського ліцею на будівництві нової школи в Горі.

Як і домовлялися, щотижня дивимося на об’єкті, що реально змінилося від нашої попередньої зустрічі та якими темпами рухаються роботи.
За останній тиждень:

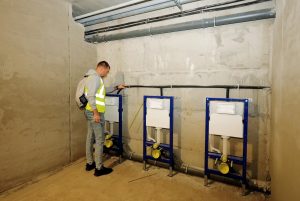

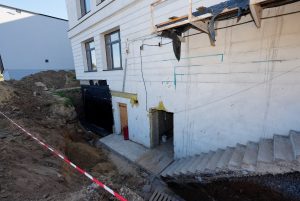

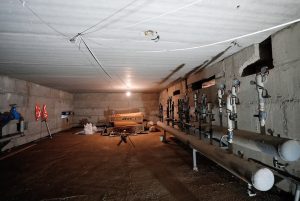

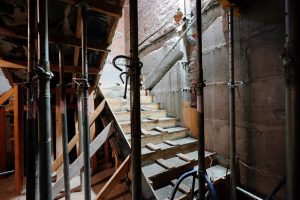

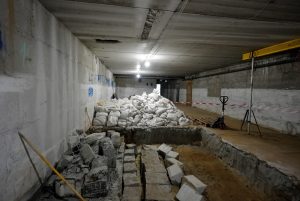

виконано 400 м² штукатурення стін; виконано 200 м² гідроізоляції цоколя; завершено монтаж теплотраси та теплової камери, виконуються роботи зі зварювання трубопроводів; триває монтаж магістралей опалення; виконується підготовка та різання штроб під дренажні труби кондиціонерів; виконано 100 м² підготовки під шпаклювання — закладення швів у плитах та ґрунтування бетоноконтактом; виконано демонтаж сходинок для їх подальшого розширення.

Зараз роботи одночасно йдуть і зовні, і всередині будівлі — гідроізоляція, опалення, теплотраса, внутрішнє оздоблення та інженерні мережі.

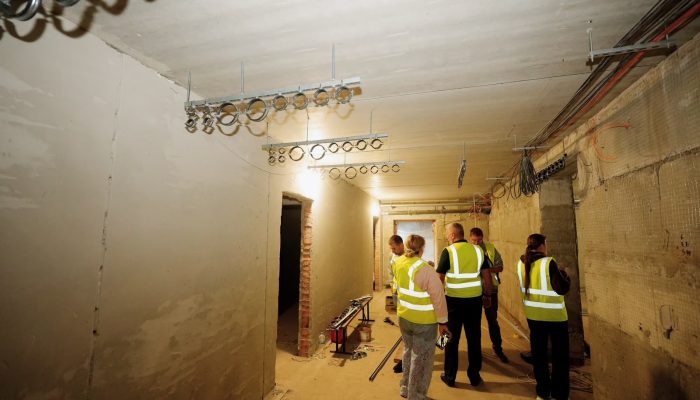

Разом із батьками оглянули виконане, обговорили з представниками підрядника поточний темп та завдання на наступний тиждень.
Будівництво триває. Контроль триває. Рухаємося далі..
